PRIVATES BETONSTEINBECKEN MIT GEFÄLLE –
INDIVIDUELLE MASSANFERTIGUNG
Jedes Schwimmbecken, das wir bauen, entsteht nach den individuellen Wünschen und Anforderungen unserer Kunden. Ein Schwimmbecken entsteht nicht aus einem Katalog und auch nicht nach dem Prinzip „auspacken, zusammenstecken, fertig“.
In unseren Referenzen zeigen wir bewusst keine geschönten Momentaufnahmen, sondern den Weg zum fertigen Becken: vom Erdaushub über Rohbau, Technik und Details bis zum finalen Ergebnis.
Dabei setzen wir ganz bewusst auf bewährte handwerkliche Grundlagen, kombiniert mit zeitgemäßer, moderner Technik – für ein Ergebnis, das nachhaltig funktioniert und Bestand hat.
Beckenabmessungen
4,00 x 8,00 m
Wassertiefe
ca. 1,30 – 1,80 m (Gefälle im Beckenboden – keine Hanglage)
Bauweise
Betonsteinbecken, Folienauskleidung sandfarben
Ausstattung
Jet-Anlage, unterirdische Rollladenabdeckung, Unterwasserscheinwerfer
Technik
im Keller
Beheizung
Luftwärmepumpe
Bauzeit
ca. 12 Wochen
Beckenabmessungen
4,00 x 8,00 m
Wassertiefe
ca. 1,30 – 1,80 m (Gefälle im Beckenboden – keine Hanglage)
Bauweise
Betonsteinbecken, Folienauskleidung sandfarben
Ausstattung
Jet-Anlage, unterirdische Rollladenabdeckung, Unterwasserscheinwerfer
Technik
im Keller
Beheizung
Luftwärmepumpe
Bauzeit
ca. 12 Wochen
PHASE 1
Erdarbeiten & Vorbereitung

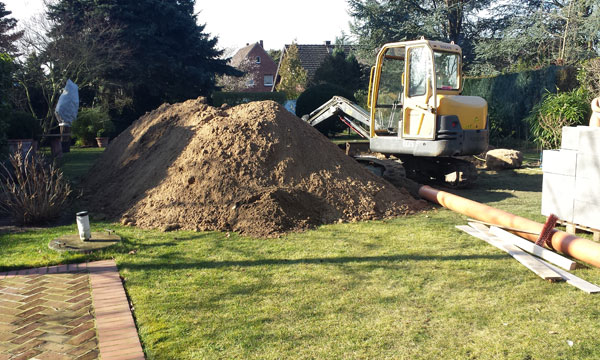

Start der Erdarbeiten – fachgerechter Aushub zur Vorbereitung
des Betonsteinbeckens.
PHASE 2

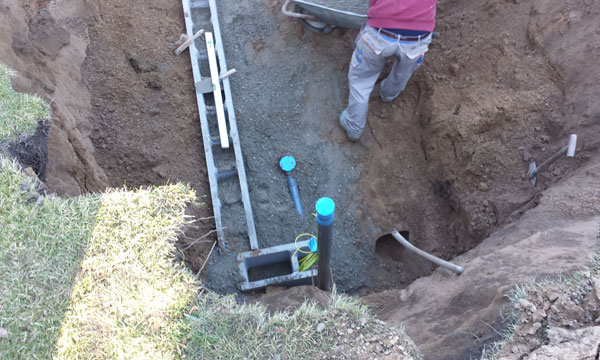

Rollladenschacht und Bodenablauf
Herstellung des unterirdischen Rollladenschachts inklusive
gemauertem Bodenablauf.

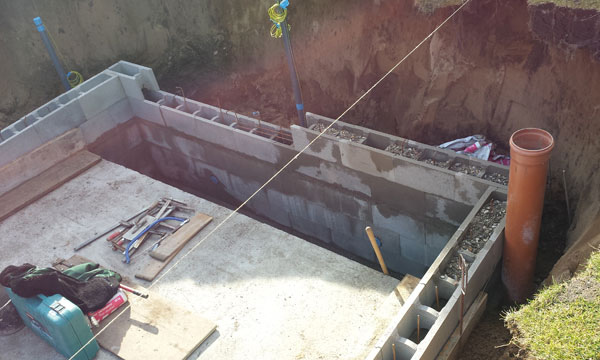

PHASE 3

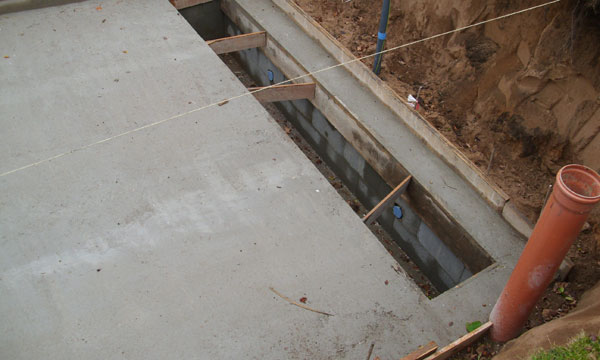

Stahlarmierte Bodenplatte

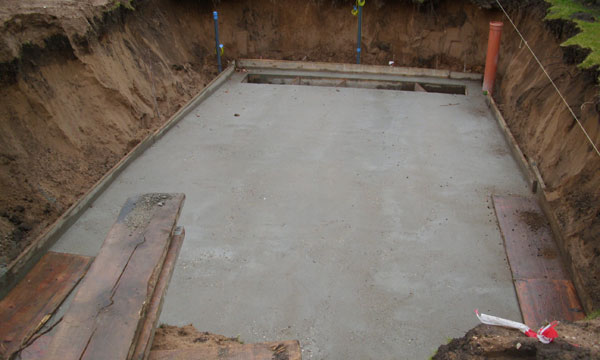

Herstellung der Bodenplatte mit Stahlarmierung als stabile
Grundlage für das Becken.
PHASE 4
Reinwasserdüsen im Rollladenschacht
Einbau der Reinwasserdüsen im unterirdischen Rollladenschacht
zur optimalen Wasserführung.
PHASE 5

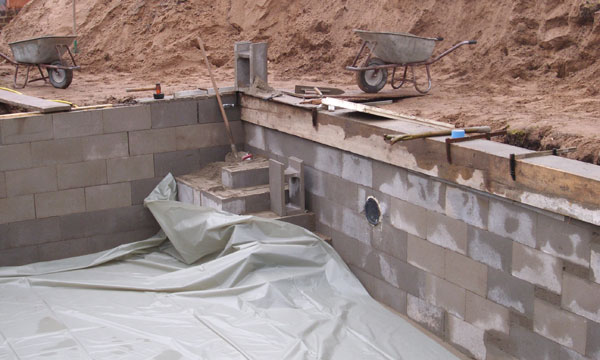

Beckenwände mit Armierung
Aufbau der Beckenwände aus Betonsteinen mit integrierter
Stahlarmierung und Betonfüllung.
PHASE 5
Ringbalken betoniert

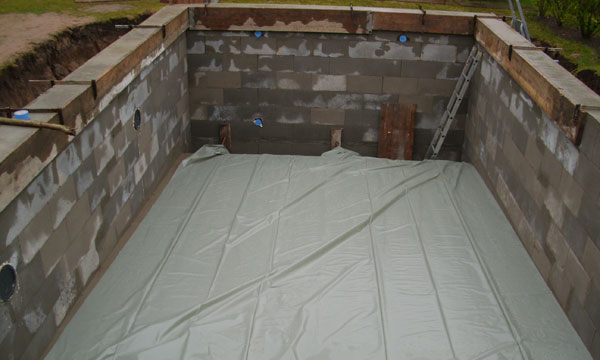

Fertigstellung der Beckenwände: Ringbalken mit Stahlarmierung
(Torstahl) betoniert.
PHASE 6

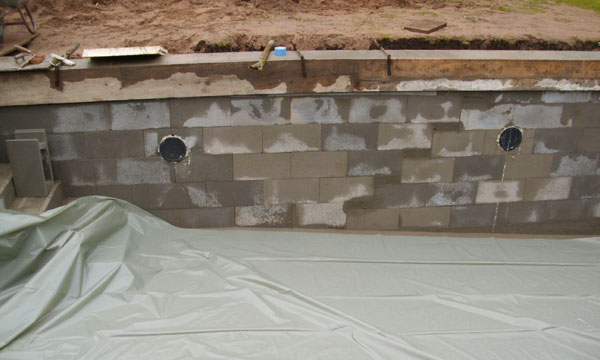

Einbaunischen Unterwasserscheinwerfer
Einbaunischen für Unterwasserscheinwerfer gesetzt;
Beckenbodengefälle (1,30 m bis 1,80 m) erkennbar.
PHASE 7

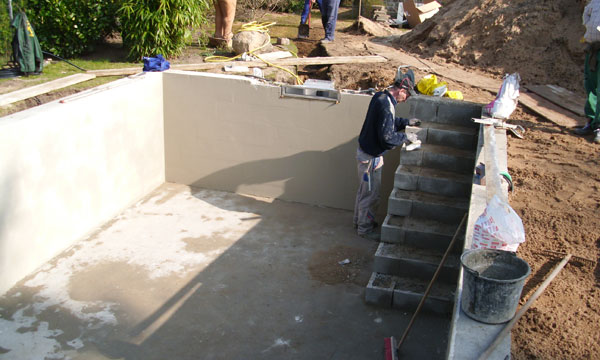

Einstiegstreppe

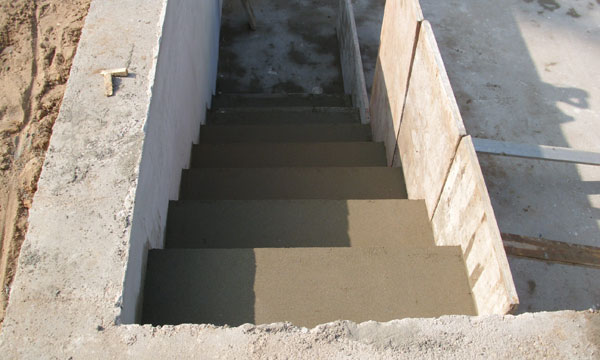

Ausführung der siebenstufigen Einstiegstreppe – kurz vor
Fertigstellung.
PHASE 8
V4A-Flachskimmer, Wandputz
Montage des Flachskimmers aus V4A-Edelstahl; Wände verputzt;
Treppe in Ausführung.
PHASE 9
Estrich Beckenboden und Treppe
Beckenboden und Einstiegstreppe mit Estrich ausgeführt – Vorbereitung für die Folienauskleidung.
PHASE 10

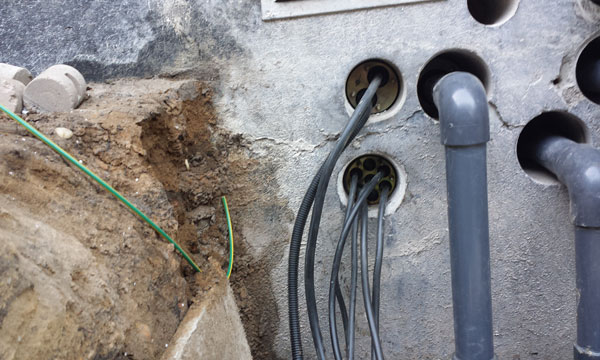

Kernlochbohrungen mit Doyma-Dichtungen
Kernlochbohrungen mit druckwasserdichten Doyma-Dichtsystemen
– Leitungen in den Keller geführt.
PHASE 11

Technikraum
Technikraum während der Montagephase: Mehrschicht-Filter,
automatisches Rückspülventil, Salzelektrolyse und pH-Regelung.
PHASE 12

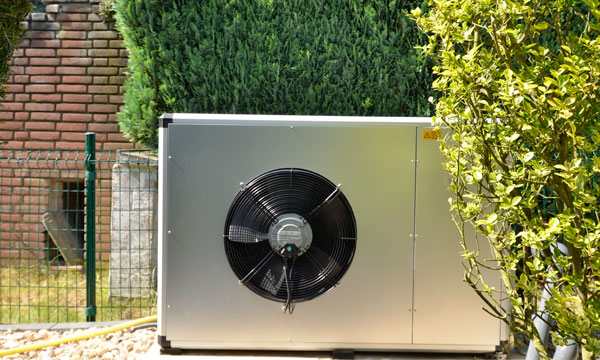

Luftwärmepumpe
Beckenbeheizung über eine moderne Luftwärmepumpe – in
das Gesamtsystem integriert.
PHASE 13
Rollladenabdeckung

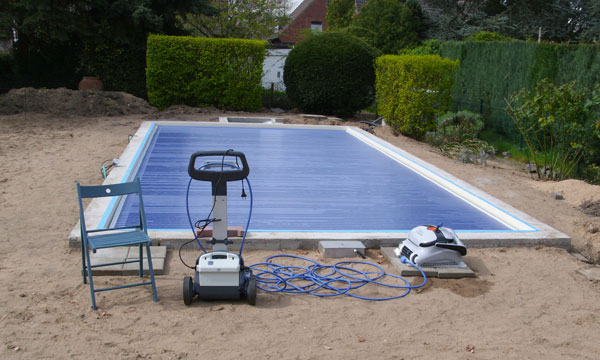

Unterirdische Rollladenabdeckung mit solarer Zusatzfunktion
zur passiven Beckenwassererwärmung.
Dieses Projekt steht exemplarisch für unsere Arbeitsweise:
individuelle Planung, solides Handwerk, moderne Technik und ein Ergebnis, das langfristig Bestand hat.
Dieses Projekt steht exemplarisch für unsere Arbeitsweise:
individuelle Planung, solides Handwerk, moderne Technik und ein Ergebnis, das langfristig Bestand hat.
SCHWIMMBECKEN KAARST
Industriestraße 15 a, 41564 Kaarst
Tel. 02131 5394214
